Synergy propone un concentrador masivo de 2GW Wind-Solar-Battery para la región de WA-Wheatbelt

La sinergia de servicios públicos de propiedad estatal de WA está proponiendo su mayor empresa en viento y solar, con un proyecto de 2,000 megavatios (MW) lanzado para un sitio cerca de Enneabba que combinará tecnologías de generación y almacenamiento renovables.

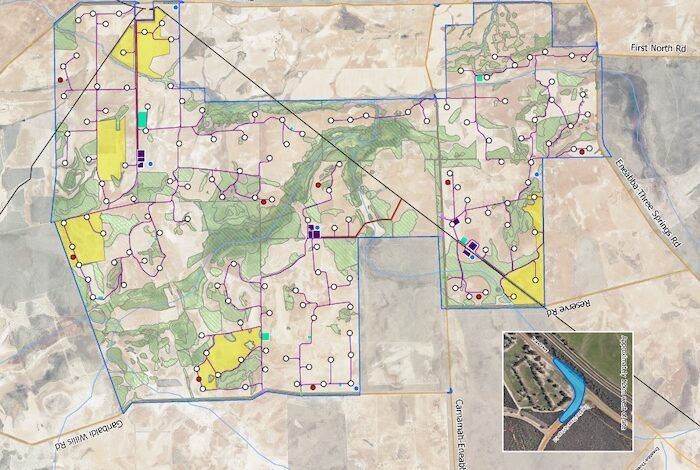

El proyecto, conocido como Tathra, podría incluir hasta 1,000 MW de capacidad eólica de 140 turbinas, y 500 MW de capacidad solar repartida en cinco ubicaciones diferentes, y aún se decide una batería de 500 MW, con el almacenamiento.
El proyecto Tathra puede acalmarse sobre si Synergy tendrá suficiente capacidad una vez que sus últimas tres unidades de energía de carbón se cierren en los próximos cuatro años.
Synergy tiene cuatro proyectos eólicos en desarrollo o en construcción, incluida la propuesta de Tathra, pero su mayor proyecto eólico hasta la fecha es el parque eólico Warradarge ampliado, que está justo al lado del proyecto Tathra, donde el trabajo está en marcha para no elevar la capacidad a 283 MW en 2027.
La experiencia de la compañía con la energía solar a escala de cuadrícula es el proyecto de 47 MW, dos etapas de Greenough River. La mayoría de sus esfuerzos recientes se han centrado en el almacenamiento de la batería.
Actualmente, Synergy está encargando uno de los proyectos de batería más grandes del país, la instalación de 500 MW, 2,000 MWh en Collie, que se suma a las dos baterías grandes que ha construido en el sitio de su generador de gas Kwinana (y la antigua planta de carbón) que totalizan 300 MW y más de 1,100 MWH.
Se espera que la batería Collie, ubicada en la carretera desde la batería de 560 MW aún más grande de Neoen, de 2,240 MWh en Collie, esté operativa A finales de este añoy llevará la capacidad total de la batería de Synergy a más de 800 MW (y casi 3.200 MWh).
El centro de energía renovable Tathra es la última propuesta para centrarse en la nueva columna de transmisión de 330 kilovoltios (kV) del estado.
La actualización de la línea de transmisión de propiedad eléctrica occidental todavía está en desarrollo y vinculará Perth con la subestación de tres resortes en la región del cinturón de trigo.
Si el proyecto Tathra continúa, el centro será la 24ª propuesta de energía renovable ubicada o directamente al lado de esa línea de transmisión.
Para la sinergia, agregar una nueva capacidad de avance de generación a una cartera de solo 11 proyectos únicos y desarrollados conjuntamente puede calmar los temores de lo que planea hacer una vez que sus últimas centrales eléctricas de carbón se cierren en los próximos cuatro años.
La cartera actual de energía renovable de Synergy de propuesta a proyectos operativos totaliza solo 577.6 MW, según datos de RenewMap.
La semana pasada, la compañía descartó el valor de toda su flota de carbón restante. Los costos de deterioro de $ 521.8 millones, de los cuales más de $ 500 millones fueron solo para el desmantelamiento, agregado a una pérdida de $ 778.5 millones para el último año financiero.
El costo creciente del carbón y el gas es un factor importante tanto detrás de la pérdida como la necesidad de cerrar las estaciones de energía de carbón envejecidas: la unidad Collie A de 240 MW se cerrará en 2027 y el MUJA 7 y 8 (ambos 227 MW) a fines de 2029.
Las unidades de carbón de la empresa de servicios públicos se han cerrado progresivamente en la última década, comenzando en 2015 con el cierre de la generación de carbón Kwinana.
