Origin insinúa una extensión para el mayor generador de carbón de Australia. Dijo que 2027 era sólo una fecha “potencial”.

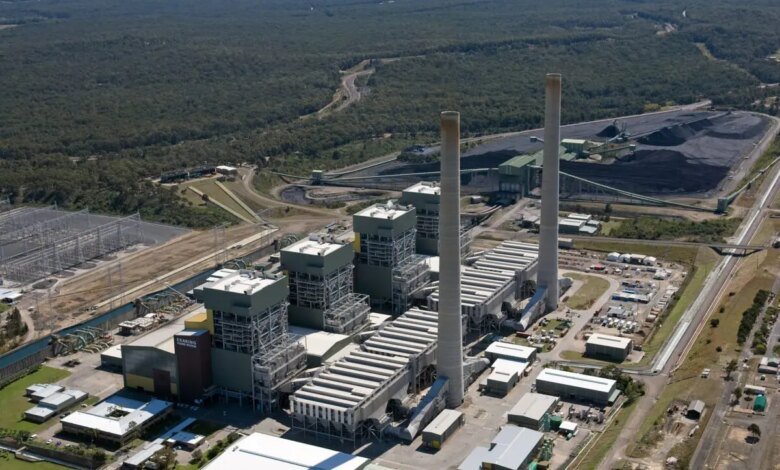

Origin Energy, el minorista de energía más grande de Australia, ha dado el consejo más claro hasta el momento de que no puede cerrar Eraring, el generador de carbón más grande del país, en agosto de 2027, como se indicó.
El miércoles, el presidente de Origin, Scott Perkins, mencionó agosto de 2027 como una fecha de “posible parada”, con una fecha de “parada dura” en abril de 2029. “Seguimos manteniendo conversaciones con el gobierno de Nueva Gales del Sur sobre consideraciones de mercado”, dijo en la asamblea general anual.
Los comentarios se sumarán a la especulación de que 2,88 GW de generadores sin carbón no se cerrarán en agosto de 2027, como aconsejan actualmente los operadores del mercado energético australiano. Los generadores de carbón están obteniendo ganancias, confirmó Perkins, y Origin no ha hecho nada para reemplazar la capacidad con nueva energía eólica y solar hasta entonces.
Origin in 2022 ha anunciado planes para cerrar Eraring “temprano” en agosto de 2025, pero el gobierno laborista de Nueva Gales del Sur, preocupado por una posible escasez de suministro o posibles aumentos de precios, acordó garantizar una extensión de dos años hasta la fecha de cierre.
NSW ha ofrecido hasta 450 millones de dólares a Origin, pero la empresa dice que el generador es tan rentable que no merece el apoyo del gobierno. (Las ganancias por encima de cierto nivel deben compartirse con el gobierno estatal).
“De momento, la mudanza es rentable”, afirmó, pero añadió que “a medio plazo” supone “un enorme reto económico”.
Anteriormente dijo: “Continuaremos evaluando la demanda del mercado a lo largo del tiempo”.
La gran pregunta es si Eraring cerrará en agosto de 2027 o en abril de 2029. Ésta es una pregunta importante para AEMO, una agencia gubernamental. Otros propietarios de generadores de carbón Para desarrolladores y propietarios de baterías grandes y aquellos que intentan construir nuevos sistemas eólicos y solares.
Origin se ha comprometido a construir entre 4 y 5 GW de nuevas energías renovables y almacenamiento de energía para 2030, en comparación con los más de 12 GW para 2032 propuestos por el pretendiente rechazado Brookfield, pero se está centrando principalmente en el almacenamiento de baterías. Esto ayuda a mantener la cartera equilibrada y los precios bajo control.
Esto incluye la batería Eraring, que será la batería más grande del país, al menos por un tiempo, con 700 MW y 2.800 MWh, y la batería Mortlake más pequeña de 300 MW y 650 MWh, así como acuerdos de reemplazo de baterías para baterías Supernode en Queensland y baterías Summerfield en Australia del Sur.
El único proyecto renovable que ha logrado avances significativos, el proyecto eólico Yanco Delta en el suroeste de Nueva Gales del Sur, ha recibido acceso a la red, pero Origin aún no se ha comprometido a construirlo. y no se tomará una decisión hasta 2026.
Eso significa que el proyecto de 1,4 GW no tiene esperanzas de completarse antes de agosto de 2027, y probablemente no se completará antes de abril de 2029. Origin también está desarrollando un gran proyecto eólico y de baterías llamado Northern Tablelands en Nueva Inglaterra. Pero no estará terminado antes de principios de la década de 2030.
“Hasta que haya suficiente producción de energía renovable… la eliminación juega un papel fundamental en la estabilidad y seguridad del sistema energético de Nueva Gales del Sur”, dijo Perkins en respuesta a una pregunta de Jacqui Mills, experta en energía y clima del Consejo de Conservación de la Naturaleza.
Perkins ya había señalado anteriormente la “diferencia” entre el aumento anunciado de proyectos renovables. y la realidad de retrasos adicionales en la ejecución de los proyectos. que, según dijo, fue impulsado por aprobaciones regulatorias. tasa de inflación de costes y la duración de la activación de la infraestructura.
“El nivel de inversión, actividad y cambio también crea una complejidad adicional en los mercados energéticos. Impacta en la comunidad y presiona a los consumidores sobre los costos de energía y redes”, dijo.
“Está claro que la transición energética no será simple ni lineal. Y será un desafío de varias décadas con la parte más difícil del camino por delante”.
El Plan de Acción Climática actualizado de Origin recibió el apoyo de casi el 95 por ciento de los votos emitidos durante y antes de la Asamblea General Anual.
Posteriormente, la fábrica NCC emitió un comunicado. Acusó a Origin de frenar los objetivos climáticos y sus clientes. Los están “pidiendo rescate” produciendo energía costosa y contaminante.
“Su fracaso a la hora de rechazar el cierre de las centrales eléctricas alimentadas con carbón para 2027 ha acabado con la inversión en energías renovables”, afirmó Mills. “Mientras los ejecutivos de Origin Energy discuten su plan de acción climática, la realidad es que la empresa no tiene ni un solo parque solar o eólico en funcionamiento”.
Stephanie Bashir, directora ejecutiva de Nexa Advisory, dijo que extender el borrado más allá de la fecha de uso generaría costos más altos para los consumidores. Aumento de las emisiones de gases de efecto invernadero y mayor incertidumbre para los inversores de Nueva Gales del Sur.
“Los gobiernos estatales deberían centrarse en acelerar la energía renovable. Se centra en soluciones de transmisión de datos en áreas fuera de la zona de energía renovable y en la introducción de la transmisión virtual, como las baterías”, dijo Bashir.
“Nexa Advisory pide a los gobiernos y a los participantes del mercado que movilicen proyectos de energía limpia a gran escala en espera de aprobación e inversión en Nueva Gales del Sur, que incluyen 44 GW de energía solar y eólica a gran escala y 16 GW de almacenamiento en baterías.
“Si el gobierno no hace esto, el Plan B no lo eliminará, será gas. Esto genera costos significativos para los usuarios de energía”.
