El gobierno de NSW ha abierto oficialmente una nueva oferta por los 500 megavatios (MW) de la capacidad de la compañía, base para almacenar baterías y respuesta, para ayudar a llenar los vacíos causados por la generación de carbón más grande del país en dos años.
El concurso de precios baratos se estableció a fines de julio, centrándose en el almacenamiento adicional de la respuesta a la demanda principal en el centro de carga principal de Sydney, Wollong y Newcastle y debe estar en el lugar dentro de noviembre de 2027.
La oferta también está abierta al generador de gas, aunque recibe la línea de tiempo y la dificultad para recibir equipos de gas debido a la estampa en todo el mundo. Pero es difícil ver dicho proyecto según lo programado
Además, también está abierto a instalaciones híbridas. (Como la luz solar y las baterías) con un tamaño mínimo de 5 megavatios y también se abre para una colección de instalaciones. La oferta del contrato por más de 15 años por más de 10 años.
La oferta es la séptima cosa para la creación y capacidad del almacenamiento que tendrá el gobierno bajo el plan de infraestructura y también de acuerdo con el último plan de inversión federal que vio cinco baterías de NSW, un total de 1.250 megavatios y 4.3 gramos del acuerdo de distribución de valores adjunto.
Se espera que NSW se apague en las cuatro décadas con las mayores instalaciones de 2.88 GW, la primera en agosto de 2027.
Eraning está programado para cerrar en agosto de este año. Pero el gobierno del gobierno acordó garantizar un mínimo de dos años debido al temor a una mayor oferta y precios. Hay una o dos especulaciones que se pueden abrir por más tiempo hasta el comienzo de 2029.
La nueva licitación requiere que las partes interesadas estén registradas a fines de este mes para solicitar la subasta a fines de noviembre, con los ganadores anunciados en abril o mayo el próximo año, lo que los hace solo 18 meses para entregar sus proyectos.
El postor ganador debe poder entregar el almacenamiento de datos durante al menos dos horas y la configuración se administrará al proyecto dentro del centro de carga principal. Abierto para incluir la respuesta. (En el que las instalaciones industriales pueden devolver la demanda de energía en un momento específico) y baterías pequeñas
La licitación ganadora recibirá un acuerdo de servicio de energía a largo plazo (LTESA). ASL está llevando a cabo una oferta como cuidador de consumidores.
“Hemos realizado un cambio significativo en la Fu Solding LTESA, que incluye aumentar el período máximo de contrato a 15 años y facilita la combinación de pequeños sistemas de almacenamiento de energía”, dijo el CEO de ASL, Nevenka Codelole, en un comunicado.
“Esta es una oportunidad independiente para la propuesta de seguridad del proyecto. Ltesa que responde a las necesidades que se pueden utilizar para acelerar la entrega y el soporte de ingresos cuando funcionan”.
El Ministro de Energía y Clima de Penny Sharpe dijo que el 36 por ciento de la adquisición de electricidad del gobierno actual proviene de fuentes de energía renovables y proyectos contractuales, y en la construcción, se necesitan más de dos tercios del objetivo en 1970.
Estos incluyen la creación de cinco zonas de energía renovable, con trabajo en el suroeste, el centro de West Orana y las zonas de cazadores.

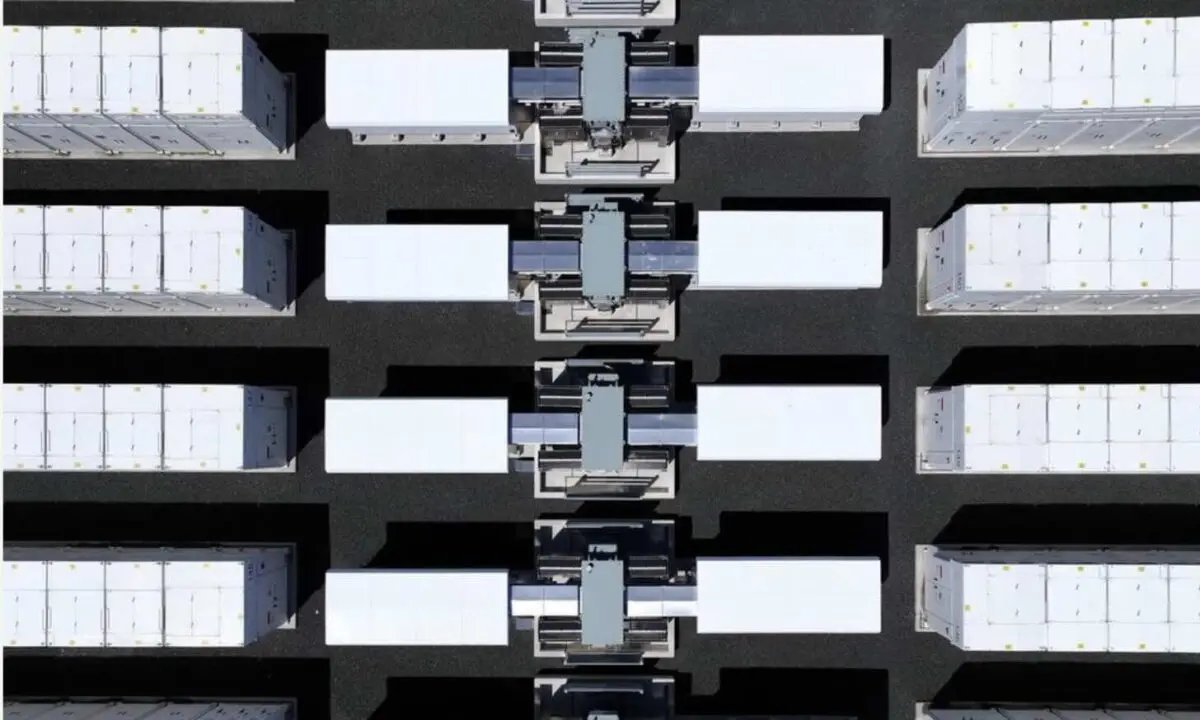

La batería más potente del mundo es la fábrica Wararatah 850 MW, 1680 MWH. En la costa, la costa central ha sido contratada y proporcionada como un “amortiguador gigante” y nuevas baterías de 500 megavatios.
“Mientras continuamos cambiando nuestro sistema de energía, sabemos que habrá un desafío, por lo que seguimos los pasos decisivos para encender la luz y evitar el precio en el camino”, dijo Charp en el comunicado. “De eso se trata”
